Lorsqu'Alpine Cars a confié à SETAM l'aménagement de son nouvel espace logistique de 400 m², un objectif était clair : créer un entrepôt fonctionnel, robuste et parfaitement adapté aux contraintes de stockage de l'entreprise.
Derrière ce projet se cachent plusieurs semaines de préparation, une organisation rigoureuse et l'implication de nombreux collaborateurs. Retour sur les six grandes étapes de ce chantier.
Étape 1 : Étudier le projet pour concevoir la meilleure solution
Tout commence au bureau d'études.
Avant même la préparation ou l'installation des rayonnages, nos équipes analysent les besoins du client : nature des produits stockés, flux logistiques, contraintes du bâtiment, sécurité, capacité de stockage… Chaque détail compte.
L'objectif est de proposer une implantation optimisée, permettant de tirer le meilleur parti des 400 m² disponibles tout en facilitant le travail quotidien des équipes d'Alpine Cars.


Les experts SETAM vous raccontent....

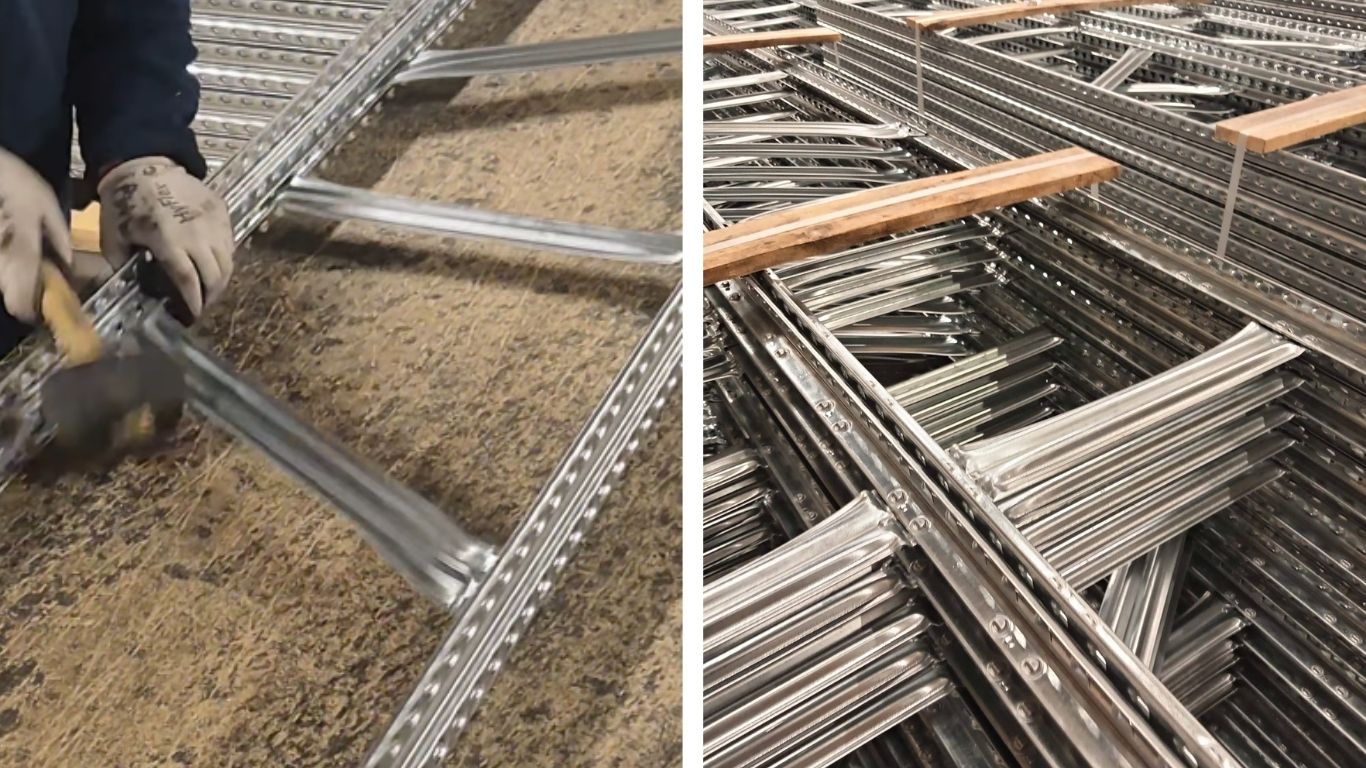

Étape 2 : Préparer les rayonnages
Une fois les plans validés, place à la préparation.
Les équipes SETAM ont assemblé pas moins de 424 échelles de rayonnage de 2,50 mètres de hauteur, une étape essentielle qui garantit la solidité de l'ensemble de l'installation.
Cette phase demande précision, organisation et coordination afin que chaque élément soit prêt pour la livraison.

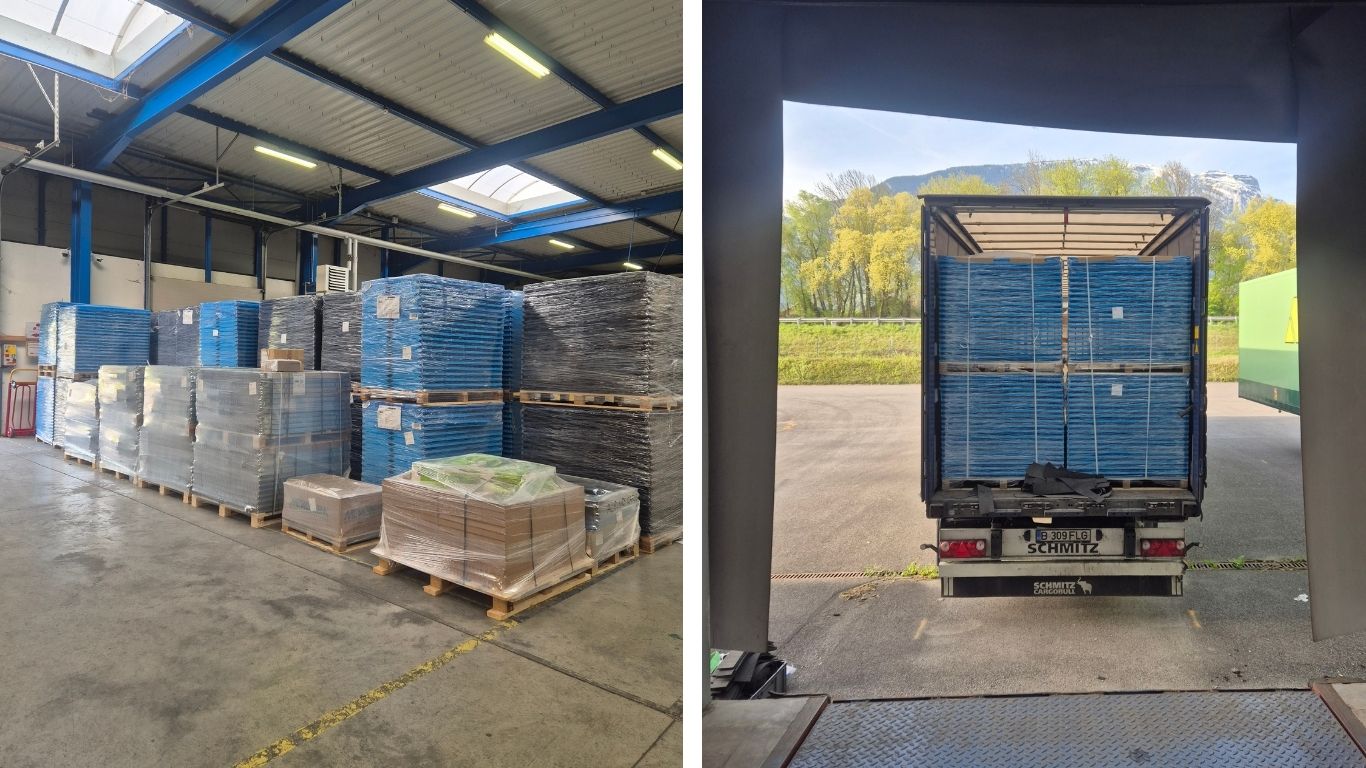

Étape 3 : Emballage et chargement
Avant de prendre la route, chaque élément est soigneusement conditionné.
L'emballage et le chargement sont pensés pour protéger le matériel tout au long du transport et faciliter le déchargement sur site.
Une organisation minutieuse qui permet également d'optimiser les temps d'installation une fois arrivés chez le client.


Étape 4 : Déchargement sur le site Alpine Cars
À la réception de la marchandise, les équipes procèdent au déchargement en suivant un ordre précis.
Cette étape est essentielle pour assurer une installation fluide et limiter les manipulations inutiles. Chaque élément est positionné à proximité de sa future zone de montage.
Grâce à cette préparation, le chantier peut démarrer dans les meilleures conditions.

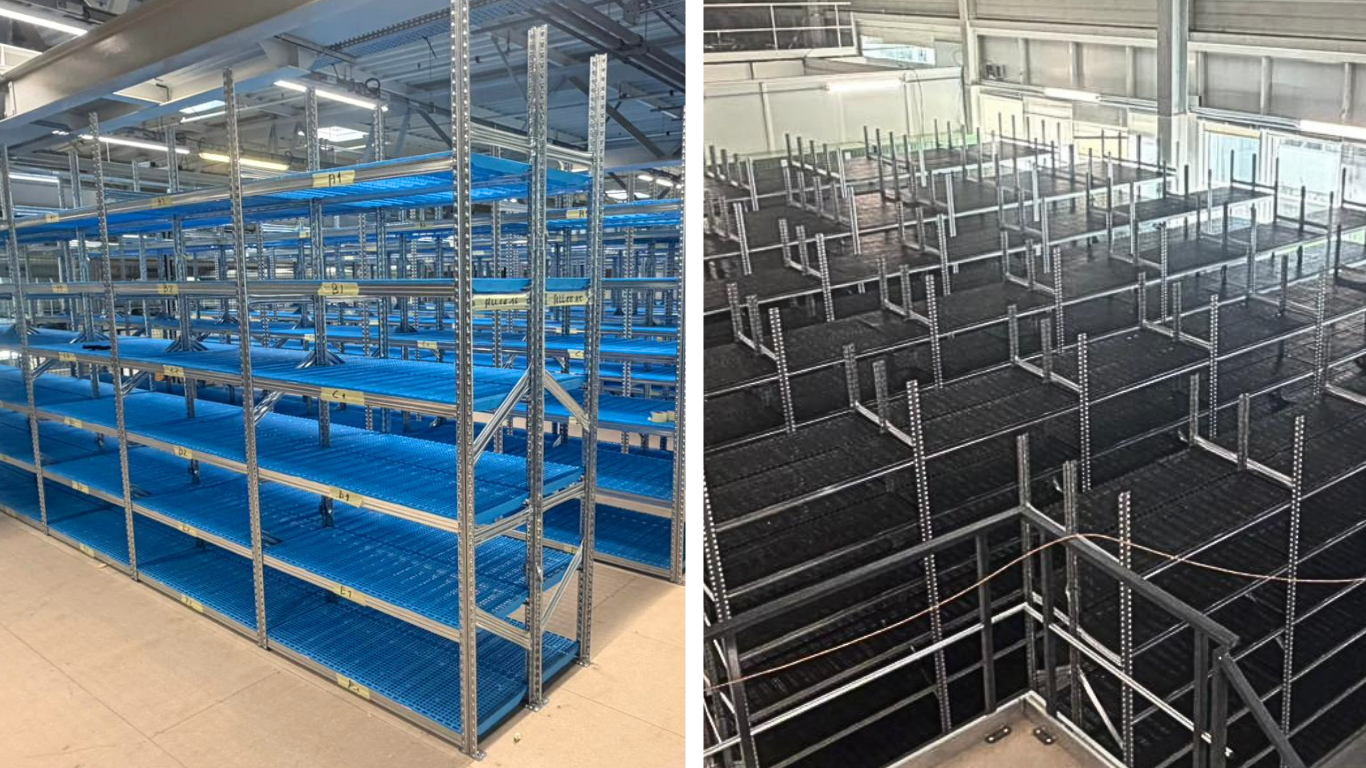

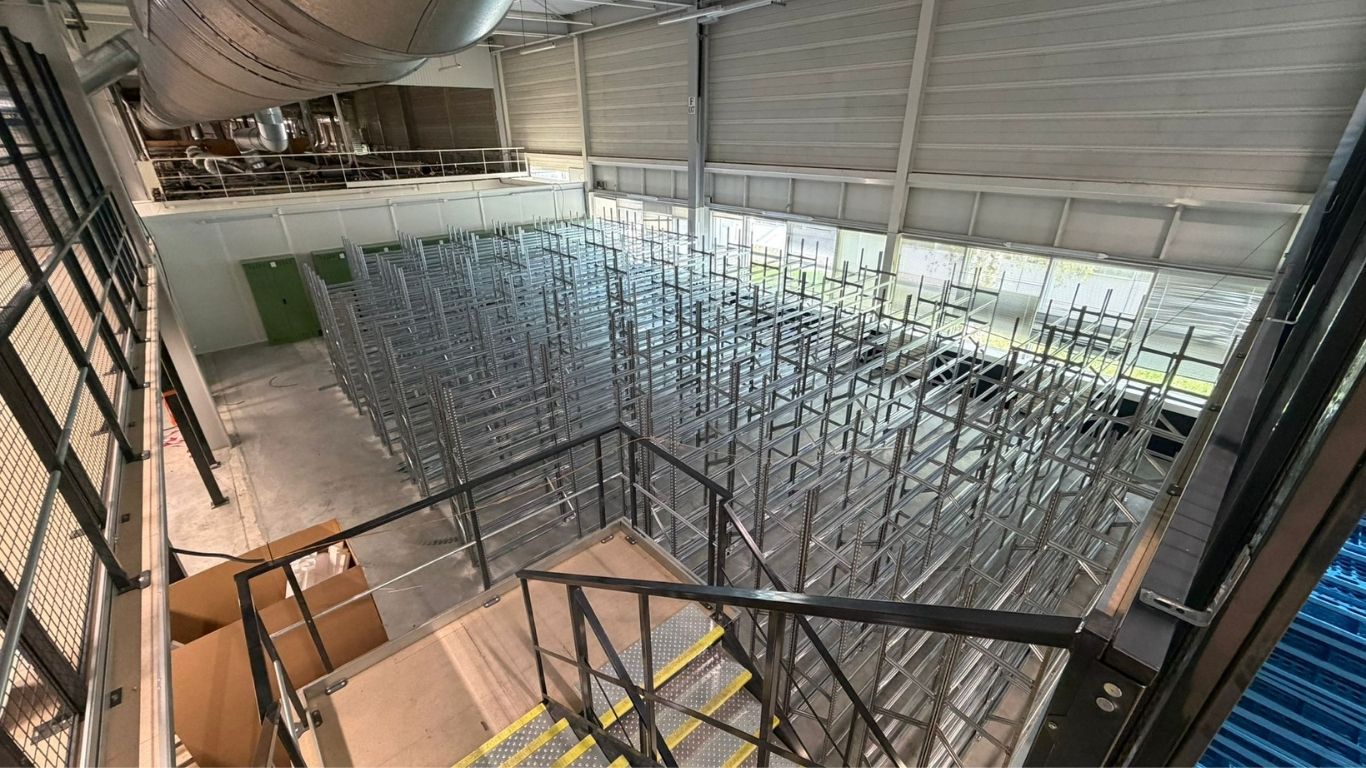

Étape 5 : Installer les rayonnages
Vient ensuite le cœur du projet.
Les monteurs SETAM installent progressivement l'ensemble des structures pour donner vie à l'entrepôt.
Au total, ce sont 376 mètres linéaires de rayonnages répartis sur deux niveaux qui ont été mis en place.
Cette phase mobilise toute l'expertise des équipes afin de garantir un montage conforme aux exigences de sécurité et aux attentes du client.


Étape 6 : Les finitions et la livraison du chantier
Dernière ligne droite.
Une fois les structures installées, les équipes mettent en place 2 256 tablettes plastiques ajourées, spécialement sélectionnées pour être compatibles avec le système de sprinklers du bâtiment.
Chaque tablette est installée avec soin afin de garantir un entrepôt immédiatement opérationnel.
Le chantier est alors terminé : un espace de stockage fonctionnel, sécurisé et prêt à accompagner l'activité d'Alpine Cars.


Quelques chiffres clés
- 400 m² d'entrepôt aménagés
- 424 échelles de rayonnage de 2,50 m montées
- 376 mètres linéaires de rayonnages installés sur deux niveaux
- 2 256 tablettes plastiques ajourées installées
- Des dizaines de collaborateurs mobilisés tout au long du projet
Un projet collectif
Au-delà des chiffres, cette réalisation illustre avant tout le savoir-faire des équipes SETAM.
Du bureau d'études aux préparateurs de commandes, en passant par les équipes logistiques et les monteurs, chacun a contribué à la réussite de ce chantier grâce à son expertise et à son engagement.
Nous remercions chaleureusement l'ensemble des collaborateurs SETAM pour leur implication ainsi qu'Alpine Cars pour la confiance accordée tout au long de ce projet.
